银河一路九年一贯制学校

发布日期:2023-02-08 08:42 编辑:项目管理二科  来源:宿州市重点工程建设管理局  阅读: 次 字体:[ 大 ] [ 中 ] [ 小 ]

    一、项目简介
    银河一路九年一贯制学校位于宿州市银河一路以南、拂晓大道以西、新丰路以东。项目计划总投资约1.45亿元,规划用地面积68819.65 m2(约103.23亩),总建筑面积43935.02 m2,其中地上面积35390.24 m2,地下面积8544.78 m2。


    项目拟建设48班小学,36班中学。小学教学楼地上4层(局部5层),建筑面积11704.57 m2;中学教学楼地上4层(局部5层),建筑面积9337.4 m2;综合楼地上6层,1层为架空层,建筑面积11040.39 m2;风雨操场报告厅地上1层,建筑面积2116.81 m2;钟塔地上6层,建筑面积260.82 m2;运动场看台地上1层,建筑面积858.56 m2;门卫地上1层,建筑面积26.91 m2;微型消防站地上1层,建筑面积61.92 m2;地下车库地下1层,建筑面积8527.64 m2。配套建设400米标准运动场、道路、绿化、室外活动场地和停车场等基础设施,机动车停车位324个(地上84个、地下240个、充电车位33个),非机动车停车位1300个(小学345个、中学955个)。

    施工中标价140450141.65元,监理中标价991747.67元。合同工期420日历天,项目开工时间2022年4月,计划竣工时间2023年6月。
    建设单位:宿州市重点工程建设管理局
    勘察单位:宿州市建筑勘察设计院
    设计单位:宿州市建筑勘察设计院
    施工单位:云厦建设集团有限责任公司
    监理单位:建基工程咨询有限公司
    二、项目进展

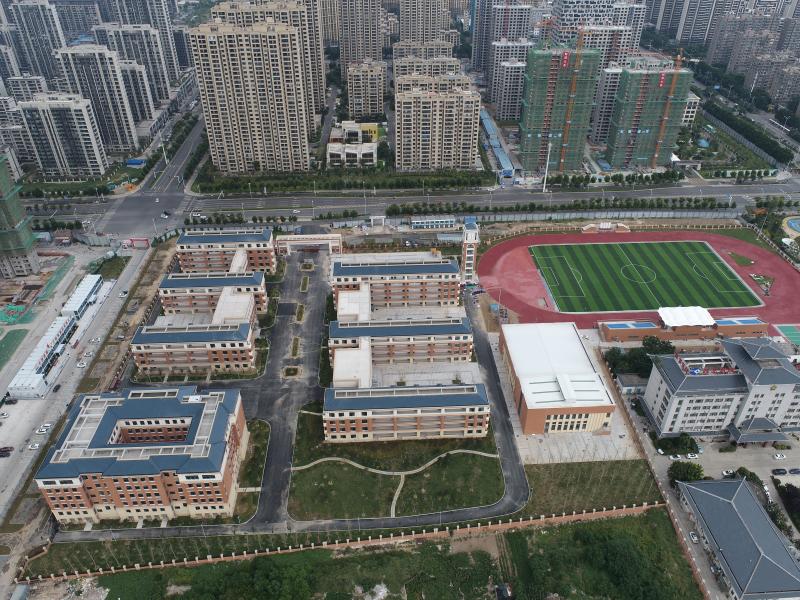

    截至2023年2月8日,小学楼、中学楼和综合楼主体结构验收完成;小学楼屋面挂瓦完成25%,屋面防水完成40%;中学楼屋面挂瓦、屋面防水、外墙保温、内外墙抹灰完成;地下车库主体结构施工完成95%;风雨操场报告厅框架柱施工完成80%;围墙基础开挖完成15%。
